GUIDA - Appalti di servizi tecnici
Calcolo dei corrispettivi  d.m. 17 giugno 2016
  (2019_corrispettivi
.xlsm)

Chiudi la guida

Rev. 1.00 - 20 agosto 2019

Premessa.

L'apertura del programma avviene normalmente con l'apertura del file Excel "2019_corrispettivi.xlsm" (per tutte le versioni di Excel 2010, 2013, 2016, 365), mediante l'ordinario comando "Apri" da Excel o col click o doppio click sul nome del file in Esplora risorse (a seconda dell'impostazione di Windows).
Il foglio funziona con Windows 8 e Windows 10 sia a 32 bit che a 64 bit; tuttavia funziona solo se è installato Office 2010, Office 2013, Office 2016 od Office 365 (non funziona con la app di Excel per Android in quanto queste non supportano le macro VBA).
Il foglio funziona solo con le macro attivate (abilitare le macro con le note procedure di Excel e Office).
Il foglio non funziona con Excel On-line di OneDrive o con le App di Excel in ambiente Android di Google o in ambiente IOs di Apple
Il foglio funziona anche on-line (con il comando «Esegui» una volta selezionato con l'apposito link), tuttavia in tal caso i risultati possono essere salvati solo sul proprio PC in locale.
Si consiglia comunque di eseguirlo sul PC in locale dopo averlo scaricato (con il comando «Salva» o «Salva con nome» una volta selezionato con l'apposito link).

In caso di problemi di funzionamento per incompatibilità del software consultare l'HELP

1. Premessa:
Il sistema offre in tempo reale gli importi di ogni singola prestazione elementare selezionata, con riferimento alla singola categoria e al totale delle categorie.
Offre inoltre, sempre in tempo reale, gli importi distinti per categoria con riferimento alle singole prestazioni o al totale delle prestazioni della categoria.
Se sono state introdotte le aliquote delle spese, offre in tempo reale gli importi delle spese, anche questi distinti per categoria di lavoro e per prestazione.
Se non si introducono le aliquote delle spese, momentaneamente il sistema le calcola con l'aliquota unica interpolata (vedi paragrafo 5 - Spese conglobate)
Considerato il ricalcolo immediato di tutti gli importi, ovviamente complesso e che richiede qualche decimo di secondo, il programma può presentare in alcuni casi una moderata lentezza., soprattutto nei passaggi "selezione / deselezione" consecutiva della medesima prestazione.
Tuttavia i tempi di elaborazione, come già detto ridottissimi, compensano ampiamente la possibilità di avere sempre disponibili sul monitor tutti gli importi aggiornati in modo da consentire le più ampie simulazioni.
Il ricalcolo avviene in ogni momento ad ogni variazione di un lavoro (eliminato, introdotto ex novo o modificato nell'importo) o di una prestazione (soppressa o aggiunta).

2. Avvio

Si possono presentare i seguenti casi:
caso 1. il file Excel non contiene alcun dato precedente, ovvero è usato per la prima volta senza alcun dato (file nuovo);
caso 2. il file Excel non contiene alcun dato in quanto in una sessione precedente è stato azzerato con il comando «Azzera TUTTO»;
caso 3. il file Excel contiene solo una o più categorie, selezionate in una sessione precedente, ma non le prestazioni, oppure in precedenza è stato azzerato parzialmente (mediante il comando «azzera solo Z-2»;
caso 4. il file Excel contiene una o più categorie e una o più prestazioni, immesse in una sessione precedente (sia conclusa che non conclusa).

In tutti i casi consente di scegliere tra le quattro tipologie di prestazione (ognuna delle quali è autonoma in quanto non può coesistere con le altre).
Nel "caso 3" possono essere calcolati corrispettivi per prestazione diverse, anche tra loro incompatibili, che hanno in comune le categorie e gli importi di queste ultime (ad esempio prima la progettazione e poi il Supporto al RUP, oppure prima la Verifica di progetto e poi il Collaudo).

fig. 1

Caso 1: Avvio di un file nuovo
Il cruscotto o pannello di controllo principale dovrebbe presentarsi come illustrato a lato. L'unica funzione abilitata è l'accesso alla pagina web https:\\www.bosettiegatti. eu
Per accedere alle altre funzioni del cruscotto è necessario espanderlo con l'apposito comando (pulsante verde con quattro frecce rivolte all'esterno)
Il foglio di Excel dovrebbe essere aperto in «Z1» per poter immettere le categorie di lavori di interesse e i relativi importi.
Se, per qualunque motivo, il cruscotto fosse già aperto in forma espansa e il foglio di excel fosse aperto in «Z-2» si potrà comunque proseguire in quanto tutte le condizioni sono reversibili.

fig. 2

Caso 2: Avvio senza alcun dato in quanto in una sessione precedente è stato azzerato con il comando «Azzera TUTTO»
Il cruscotto potrebbe apparire come nel caso 1, oppure come nella figura a lato.

La sezione in basso, indicante la «declaratoria» ovvero la descrizione della categoria e della destinazione di un lavoro da selezionare o selezionato, potrebbe non apparire fino a quando non sia attivata la selezione dei lavori (comando a scorrimento in alto/in basso con visualizzazione a scorrimento della categoria, dello ID-Opere, del Grado di complessità «G» e dello spazio per l'introduzione dell'importo del lavoro selezionato.

Una volta visualizzato (mediante la selezione appena descritta) il lavoro di interesse, potrà essere aggiunto al sistema con l'apposito comando «Aggiungi la categoria» posto immediatamente a destra del lavoro selezionato.

I lavori possono essere aggiunti anche direttamente dal foglio di excel «Z-1» accessibile con il comando «apri Z-1» con le modalità al paragrafo 3.

fig. 3

Caso 3: Avvio con una o più categorie già presenti, selezionate in una sessione precedente, ma senza le prestazioni, oppure in precedenza è stato azzerato parzialmente (mediante il comando «azzera solo Z-2»
Il cruscotto appare praticamente in forma identica al caso 2, tuttavia il processo di selezione del lavoro sarà posizionato sul primo lavoro (la prima ID-opere) selezionato in precedenza, caratterizzato dalle caselle di colore verde.
Il comando «Aggiungi la categoria» è sostituito dai due comandi «Elimina la categoria» e «Modifica l'importo» dal significato inequivocabile.
Un lavoro eliminato potrà sempre essere aggiunto successivamente e l'importo potrà sempre essere modificato.
I lavori possono essere eliminati anche direttamente dal foglio di excel «Z-1» accessibile con il comando «apri Z-1» con le modalità descritte più avanti.

fig. 4

Caso 4: Avvio con una o più categorie e anche una o più prestazioni già presenti, immesse in una sessione precedente (sia conclusa, comunque ancora modificabile, oppure non ancora conclusa).
Il cruscotto appare praticamente in forma identica ai casi 2 o 3, ma saranno selezionate già le caselle relative alla prestazioni oggetto di una precedente introduzione.
Potranno essere selezionate una o più prestazioni di tipo ordinario, ovvero attività propedeutiche, progettazione ai vari livelli e direzione dei lavori (si veda la figura a sinistra) o, in alternativa, una (e una sola) delle prestazioni incompatibili tra di loro e incompatibili con la prestazioni ordinarie, ovvero «Collaudo» oppure «Supporto a RUP» oppure «Verifiche di progetto» riportate sul cruscotto con caratteri rossi (si veda la figura a destra).
I comandi «apri Z-1» e «apri Z-2» consentono di accedere in ogni momento ai fogli di excel Z1 e Z2.
Non è ammessa la selezione contemporanea di più di una delle prestazioni incompatibili, per cui la selezione di una prestazione incompatibuie esclude e disattiva le altre due.
Parimenti non è ammessa la selezione contemporanea una delle prestazioni incompatibili e una o più d'una delle prestazioni ordinarie, pertanto:
- la selezione di una qualsiasi delle prestazioni ordinarie disattiva tutte le tre prestazioni incompatibili (Collaudo, Supporto al RUP e Verifica di progetto);
- per selezionare una prestazione incompatibile (Collaudo, Supporto al RUP e Verifica di progetto) devono essere prima deselezionate tutte caselle delle prestazioni ordinarie.

Dal punto di vista pratico l'accesso al foglio Z-1 è destinato alla selezione delle singole categorie (ID-Opere) e all'introduzione dei singoli importi dei lavori di ciascuna categoria; l'accesso al foglio Z-2 è destinato alla selezione delle singole prestazioni (cumulativamente per tutte le categorie di lavori o distintamente per ciascuna categoria).

Tuttavia, anche l'accesso diretto al foglio Z-2 consente l'introduzione delle categorie e dei relativi importi e la modifica o la soppressione delle categorie e degli importi, siano essi stati introdotti al foglio Z-1 che al foglio Z-2

Comandi comuni nel cruscotto Comandi unici monofunzione
accesso al sito web «www.bosettiegatti.it»

accesso alla presente «guida on line»
accesso al navigatore sul foglio di Excel: consente di spostarsi sul foglio di Excel per visualizzarne tutte le righe e tutte le colonne, quando per la loro quantità (molte categorie e molti lavori) non possono essere visibili nel loro insieme sul monitor
chiusura del cruscotto allo stato in cui è giunto il lavoro, si trova di norma in basso a destra del form; il file è automaticamente salvato; questo comando comunque non chiude il file ma solo il form in alternativa alla chiusura standard di Windows posto in alto a destra che è sempre disattivata.
chiusura del cruscotto con la conferma delle scelte fatte fino al momento della chiusura.

Comandi comuni nel cruscotto Comandi alternativi con doppia funzione
espansione del cruscotto (visualizza la versione ESPANSA) tramite il pulsante verde con frecce rivolte all'esterno.
riduzione del pannello (visualizza la versione RIDOTTA) tramite il pulsante rosso con frecce rivolte all'interno.
ampliamento (rettangolare verde): amplia il foglio di Excel scoprendo le fasi prestazionali di interesse, relative al tutte le singole prestazioni che le compongono
riduzione (croce rossa): riduce il foglio di Excel nascondendo le righe delle prestazioni non selezionate

Comandi (facoltativi) che consentono l'accesso ad uno dei due fogli excel che fanno riferimento alle due tavole (Z-1 e Z-2) allegate del decreto ministeriale 17 giugno 2016

Il comando «Aggiungi la categoria»: aggiunge la categoria selezionata (evidenziata in giallo chiaro nella sezione categorie in alto a sinistra)

Il comando «Elimina la categoria» sopprime la categoria selezionata, il comando «Modifica l'importo» modifica l'importo della stessa categoria (evidenziata in verde nella sezione categorie in alto a sinistra).
Se l'importo della categoria già selezionata è pari a 0 (zero) il comando  «Modifica l'importo» automaticamente si traduce nel comando  «Introduci l'importo» per immettere l'importo nell'apposita casella.

 3. Input delle categorie e dei relativi importi

La prima operazione è la selezione delle categorie di interesse e contemporaneamente o immediatamente dopo (ma anche in un secondo tempo) degli importi di ciascuna categoria selezionata.
L'operazione può essere fatta in due modi diversi.

3.1. Primo modo
Questa modalità è consigliabile in quanto più chiara dal punto di vista dell'operatore, ma non è obbligatoria.
Essa è utilizzata sul foglio Excel Z-1, f
acendo click con il tasto sinistro del mouse su una cella dell'area sensibile (colonne della sigla ID-Opere, del Grado di complessità «G» o della declaratoria).
Le celle del rigo corrispondente alla categoria selezionata assumono il colore verde. Nella cella a destra sullo stesso rigo, che assume il colore giallo, può essere introdotto l'importo in euro della categoria selezionata.
Gli importi possono essere introdotti o modificati successivamente in ogni momento.

Un secondo click nella stessa area deseleziona la categoria e le celle del rigo deselezionato riassumono il colore originario bianco; la categoria viene esclusa dai calcoli del corrispettivo.

Se la categoria deselezionata contiene un importo nella cella gialla, compare il seguente messaggio di allarme che chiede la conferma della cancellazione:

Fig. 3

Selezione categorie (ed eventuali importi dal foglio Excel Z-1)
Il numero massimo delle categorie selezionabili è di 10 (dieci).
In base all'esperienza empirica si tratta di un numero ampiamente sufficiente (normalmente non si superano mai le 5 o, eccezionalmente, le 6 categorie).  Tale limitazione consente di semplificare l'utilizzo del software.

In presenza di 10 (dieci) categorie selezionate, il tentativo di selezionare un'ulteriore categoria è interdetto dal seguente messaggio, alla cui chiusura si è ricondotti alla fase di introduzione delle categorie. In  tal caso per introdurre una nuova categoria è necessario prima sopprimerne un'altra mediante deselezione.

3.2. Secondo modo

l'introduzione avviene mediante la selezione delle categorie ottenuta con lo scorrimento in sequenza ad opera del comando "spinbutton" (doppia freccia nera) posta in alto a sinistra del cruscotto.


La sequenza è reversibile a seconda del click sulla freccia verso l'alto o sulla freccia verso il basso, con lo scorrimento in sequenza diretta o inversa di tutte le categorie.


Nelle caselle con fondo di colore giallo chiaro compaiono la macrocategoria, lo «ID Opere» e  il grado di complessità «G» del lavoro in evidenza.

In basso è riportata la declaratoria della categoria in scorrimento.



La categoria, individuata nelle caselle del cruscotto di colore giallo chiaro, è selezionata e introdotta nel calcolo con il comando « + Aggiungi la categoria»; è opportuno introdurre anche l'importo stimato del lavoro (nell'apposita casella immediatamente sotto); tuttavia l'importo può essere introdotto e modificato anche in un secondo tempo.

Se la categoria fosse già stata selezionata in precedenza, è individuata nelle caselle del cruscotto di colore verde.

In tal caso la stessa categoria ovviamente non può essere selezionata (si tratterebbe di una illogica duplicazione).


In questo caso può essere:

- mantenuta in vita (scorrendo oltre la sequenza avanti o indietro con lo "spinbutton"),

.- eliminata mediante il comando « - Elimina la categoria»,

- modificata nel relativo importo con il comando «Modifica l'importo».

3.3. Modalità ulteriore limitatamente alla modifica degli importi (eccezionale in quanto le decisioni dovrebbero essere già state prese, tuttavia possibile in caso di ripensamenti)

Dal foglio Excel Z-2 gli importi di ciascuna categoria possono essere introdotti oppure modificati (si sconsiglia invece il loro azzeramento) nelle celle gialle del terzo rigo del foglio.
Le colonne del TOTALE, delle SPESE e del TOTALE CON SPESE non sono accessibili in quanto calcolate automaticamente.

Si è già detto che l'introduzione dell'importo non è ostativa all'avanzamento delle immissioni, ma in assenza degliimporti compare il messaggio come indicato a lato.

Come già detto è opportuno introdurre l'importo (tornando al Pannello con il comando «SI, voglio introdurre subito l'importo»;
se l'importo non fosse ancora disponibile tornare al Pannello con il comando «NO, proseguo senza importo». La categoria sarà aggiunta senza importo; l'importo dovrà comunque essere inserito prima della conclusione del calcolo dei corrispettivi.

4. Selezione delle prestazioni da affidare (tavola Z-2)

Una volta immessi gli importi delle categorie è necessario passare alla selezione delle prestazioni.
Anche se non obbligatorio, prima di selezionare le singole prestazioni è consigliabile  selezionare le fasi prestazionali (i gruppi di prestazioni elementari), come segue.

4.1. Prestazioni ordinarie di progettazione e direzione lavori

Se al momento dell'Avvio (paragrafo 2) è stato scelto il gruppo di prestazioni di Progettazione e Direzione lavori oppure il file in lavorazione è stato utilizzato per il calcolo dei corrispettivi delle prestazioni di progettazione e direzione, queste sono attivate e selezionabili, il foglio Excel Z-2 si presenta con tutte le righe delle prestazioni relative alle sottofasi delle fase di prestazioni selezionata (nella figura: progettazione definitiva, progettazione esecutiva e direzione lavori).
Se una casella viene deselezionata le prestazioni appartenenti al gruppo deselezionato non sono più disponibili. E' sempre possibile selezionare di nuovo il gruppo e rendere ancora disponibili le prestazioni delle singole sottofasi, riselezionando la casella.

Se si deseleziona una casella delle sottofasi prestazionali e nel corpo del file di Excel sono attive (in quanto selezionate in precedenza) delle prestazioni appartenenti a quella sottofase prestazionale (nell'esempio si deseleziona la casella della sottofase «Progetto Definitivo» mentre tale sottofase ha delle prestazioni già selezionate), il sistema lancia un allarme come illustrato a fianco e l'utente deve scegliere l'opzione pertinente.

4.2. Prestazioni speciali
Se al momento dell'Avvio (
paragrafo 2) è stata scelta una delle prestazioni incompatibili oppure il file in lavorazione è stato utilizzato per il calcolo dei corrispettivi delle prestazioni incompatibili, le caselle delle prestazioni di progettazione e direzione sono disattivate e il foglio Excel Z-2 si presenta in uno dei seguenti modi:

In caso di calcolo delle prestazioni di Collaudo:
In caso di calcolo delle prestazioni di Supporto al RUP:
In caso di calcolo delle prestazioni di Verifiche di progetto:

4.3. Selezione delle sottofasi prestazionali
In ogni caso la selezione delle singole prestazioni o soffofasi prestazionali avviene con un semplice click sul foglio di Excel secondo i seguenti criteri:

a) con il click sulla celle nelle colonna del Parametro «Q» o della descrizione della prestazione (le prime due colonne suddivise in righe elementari) si seleziona la prestazione per tutte le categorie di lavori di interesse, già individuate al paragrafo 3; l'intera riga si colora di verde;
b) con il click sulla cella nella sola colonna (o nelle sole colonne) delle categorie di lavori di interesse, già individuate al paragrafo 3; si seleziona la prestazione per la sola categoria (o per le sole categorie) di riferimento; si colorano di verde le prime due colonne (Parametro «Q» e descrizione) e poi la sola cella selezionata in corrispondenza della colonna che identifica la categoria o le categorie di interesse;
c) se sono selezionate (con click successivi) tutte le celle in corrispondenza di tutte le categorie, l'effetto sarà come aver selezionato l'intera riga, come indicato alla lettera a);

Le selezioni come sopra illustrate ovviamente sono possibili solo per le prestazioni non selezionate (righe o celle con fondo di colore bianco) e sono sempre reversibili in ogni momento, nel senso che nelle righe o nelle celle già selezionate (quindi con fondo di colore verde):

a) con il click sulle celle nelle colonne del Parametro «Q» o della descrizione della prestazione (le prime due colonne suddivise in righe elementari) si deseleziona la prestazione per tutte le categorie di lavori di interesse, l'intera riga ridiventa di colore bianco;
b) con il click sulla cella nella sola colonna (o nelle sole colonne) delle categorie di lavori di interesse, si deseleziona la prestazione per la sola categoria (o per le sole categorie) di riferimento;  solo le celle deselezionate si colorano di bianco;
c) se sono deselezionate (con click successivi) tutte le celle in corrispondenza di tutte le categorie, l'effetto sarà come aver deselezionato l'intera riga, come indicato alla lettera a).

Fig. 5.     Selezione delle prestazioni da affidare nel foglio Excel Z-2. Le celle bianche non sono state selezionate, le celle verdi sono state selezionate e sono le sole che compaiono nei calcoli dei corrispettivi
Note:
Se tra le prestazioni elementari selezionate vi sono le prestazioni da geologo, queste sono riepilogate in calce alla tabella, anche se il loro importo è già compreso nei totali.
Se tra le prestazioni elementari selezionate vi sono le prestazioni di coordinamento per la sicurezza, anche queste sono riepilogate in calce alla tabella, anche se il loro importo è già compreso nei totali.
Questo consente, nelle prestazioni complesse o in caso di affidamento a strutture plurisoggettive, di «isolare» per comodità, le prestazioni da geologo e quelle di coordinamento per la sicurezza.

Riepilogando:

Il click in corrispondenza della colonna Parametro «Q» o sulla colonna della descrizione attiva e seleziona la singola prestazione per tutte le categorie di interesse.
Un ulteriore click del mouse nella stessa posizione disattiva e deseleziona la prestazione: l'operazione è resa visibile dal ritorno del colore bianco originale attribuito al fondo delle celle interessate.

Una volta selezionata la prestazione (che, come detto, si estende a tutte le categorie attive), la stessa può essere disattivata integralmente oppure può essere deselezionata singolarmente per ciascuna categoria, qualora la prestazione non sia prevista da affidare per tale specifica categoria.
La selezione (attivazione) e la deselezione (disattivazione) avvengono sempre con un semplice click del mouse, questa volta sulla singola cella all'incrocio tra la riga della prestazione e la colonna della categoria di interesse.
Le operazioni sono sempre reversibili, mediante il solito click del mouse e lo stato attivato/disattivato è reso visibile dal colore del fondo della cella, rispettivamente verde o bianco.

Attenzione, se è stata selezionata una riga (singola prestazione) e poi si disattivano una per volta tutte le categorie di lavori interessate di quella riga, la prestazione viene disattivata automaticamente (non ci sarebbe ragione di mantenere una prestazione che non viene affidata per alcuna delle categorie interessate all'incarico). Anche tale operazione è reversibile con il click del mouse come detto in precedenza.

4. Selezioni particolari

4.1. Collaudo

Se nell'ambito della fase di Collaudo è selezionata la prestazione di Collaudo tecnico amministrativo, questo può essere finale oppure finale ma anche in corso d'opera.

Si apre la finestra rappresentata a lato: il comando «Conferma» attiva il relativo calcolo e consente di tornare al foglio di Excel Z-2.

Le scelte sono «SOLO COLLAUDO FINALE» oppure «Compreso Collaudo in corso d'opera».
Nel secondo caso il corrispettivo è aumentato in tempo reale del 20% come previsto dalla nota 12 alla tavola Z-2 allegata del decreto ministeriale 17 giugno 2916.

Sempre nel secondo caso sul rigo del collaudo del foglio Excel Z-2 è aggiunta automaticamente una nota in rosso su fondo verde che ricorda che è stato selezionato il collaudo in corso d'opera.

4.2. Ufficio della Direzione lavori: Direttori operativi, Direttori operativi Geologi e Ispettori di cantiere

Se è selezionata la prestazione «Ufficio della DL, per ogni Direttore operativo» o la prestazione «Ufficio della DL, per ogni Direttore con qualifica di GEOLOGO o la prestazione «Ufficio della DL: per ogni ispettore di cantiere» il corrispettivo ricavato dal parametro «Q» varia in funzione del numero di persone fisiche che compongono l'Ufficio di Direzione lavori (cosiddetti «aggiunti alla DL»)

Se viene selezionata una di queste prestazioni, il programma propone di default un solo aggiunto alla DL per tutte le categorie di lavori presenti. Compare inoltre il seguente avviso «Hai previsto uno o più DIRETTORI OPERATIVI /GEOLOGI / ISPETTORI DI CANTIERE» che avverta della possibilità di indicare che alcune categorie di lavori non necessitano di aggiunto alla DL oppure di indicare un numero diverso di aggiunti alla DL, anche distintamente per ciascuna categoria di lavori.
Il form di avviso scompare automaticamente al passaggio del mouse o con il click sul comando di chiusura in alto a destra dello stesso form.

Nelle righe poste nella parte bassa del foglio Z-2, nelle apposite caselle, può essere modificato il numero degli aggiunti alla DL, a discrezione dell'operatore. Per motivi di ragionevolezza, il numero massimo accettabile è di 9 o 10 aggiunti.
Se la prestazione è disattivata con il click del mouse, il numero degli addetti all'Ufficio della DL è azzerato per tutte le categorie.
Il comando «Conferma» consegna al sistema i numeri introdotti che saranno così riportati in calce al foglio Z-2.

4.3. Contabilità dei lavori a corpo, a misura, a corpo e misura

La contabilità a corpo e la contabilità a misura hanno parametri «Q» diversi; il sistema non consente di selezionare ambedue le modalità contabili, qualora siano sovrapposte per la stessa categoria.
Se viene selezionata l'intera riga della «Contabilità dei lavori a misura» e poi l'intera riga della «Contabilità dei lavori a corpo» il sistema lancia il messaggio di allarme con la comparsa del seguente form:

Chiuso questo messaggio con il comando «Ritorna» il sistema sopprime il tipo di contabilità precedente e introduce il tipo di contabilità fatto con la seconda scelta. Anche questa operazione è sempre reversibile.

In realtà potrebbe capitare la fattispecie di un progetto con lavori a corpo e lavori a misura, con la necessità di distinguere l'importo dei lavori tra la parte a corpo e la parte a misura. Se nelle righe della «Contabilità dei lavori a misura» e della «Contabilità dei lavori a corpo» sono selezionate celle singole distinte per lavori di categorie diverse (ad esempio "a corpo" per l'intera categoria S.04 e "a misura" per l'intera categoria S.05) cioè, in altre parole, le diverse contabilità a corpo e a misura non si sovrappongono nella stessa categoria di lavori (non coesistono nella stessa categoria ma sono selezionate su celle appartenenti a categorie distinte), il sistema procede normalmente senz'altro al calcolo dei corrispettivi, come da esempio sottostante:

4.4. Le prestazioni basate sull'articolazione «a scaglioni»

Si tratta delle prestazioni di natura ambientale e delle prestazioni da geologo, variamente distribuite tra le diverse sottofasi, nonché per la contabilità dei lavori per la quale vale anche quanto già detto al paragrafo 4.3.
Il calcolo avviene in modo trasparente all'utente, tenendo conto dell'articolazione a scaglioni, e sul foglio Excel Z-2 compare solo il risultato, categoria per categoria.

4.5. Le prestazioni relative a particolari professionalità

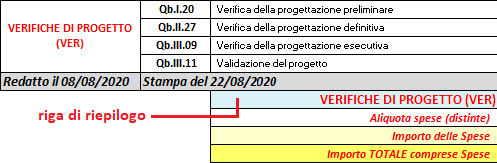

Se nei corrispettivi sono previste prestazioni da geologo oppure prestazioni da coordinatore per la sicurezza (decreto legislativo n. 81 del 2008), nella parte finale del foglio Excel Z-2 sono evidenziate a parte (anche se comprese nel corrispettivo totale), al solo fine di poterne valutare l'entità.

5. La gestione delle spese conglobate

Il programma calcola e aggiunge l'importo delle spese conglobate applicando in automatico l'aliquota interpolata tra il 10% e il 25% ai sensi dell'articolo 5 del d.m. 17 giugno 2016.

La norma lascia aperte tre possibilità in base alle diverse interpretazioni:
- con la prima il calcolo prende a riferimento l'importo totale dell'intervento (somma degli importi di tutte le categorie), quindi con l'applicazione di un'aliquota unica a tutti i lavori oggetto di intervento (soluzione di default);
- con la seconda il calcolo prende a riferimento gli importi delle singole categorie di lavori e,  in base ai diversi importi di ognuna di queste, applica aliquote distinte in relazione a tali importi.
La seconda interpretazione provoca un incremento (anche se normalmente non eccessivo) dell'importo delle spese in quanto prende in considerazione scaglioni di importo minore e, di conseguenza, aliquote percentuali maggiori e un'aliquota ponderata superiore a quella unica calcolata sull'importo totale.

Vi è infine una terza possibilità: se è vero che l'articolo 24, comma 8, del Codice, sembra imporre a base di gara i corrispettivi come previsti dal decreto ministeriale, tale vincolo potrebbe non sussistere per le spese che sono ontologicamente diverse dal corrispettivo e per il calcolo delle quali il decreto ministeriale potrebbe non essere vincolante in assenza di uno specifico rinvio legislativo.

Per tale motivo è possibile, nel corso del calcolo del corrispettivo, applicare le spese in modalità di default come descritto in precedenza, ma è anche possibile l'applicazione delle altre modalità ipotizzate mediante selezione nel form e poi confermare con l'apposito comando («Conferma», delle seguenti scelte:

- Unica su tutte le categorie (è la modalità attiva per default);
- Distinta per ogni categoria (aliquote distinte in base ai singoli importi di ogni categoria);
- Percentuale personalizzata: con l'introduzione di un'aliquota personalizzata delle spese conglobate e applicata uniformemente  a tutte le categorie.

6. Riepilogo del calcolo dei corrispettivi

Con il comando «Conferma» si conclude il calcolo e viene mostrato il riepilogo con tutti i dettagli del calcolo.
Il foglio di Excel si presenta in questo modo:

nella parte superiore destra dall'alto vero il basso, in sequenza:
- le categorie (ID) selezionate,
- il grado di complessità «G»
- il loro importo in euro,
- il parametro «P»;
nella parte destra, in sequenza:
- l'importo della prestazione per ciascuna categoria,
- l'importo netto del corrispettivo per ciascuna prestazione (somma delle categorie),
- l'importo delle spese conglobate per ciascuna prestazione (si veda il paragrafo 5 - Spese),
- l'importo totale della somma del corrispettivo e delle spese conglobate per ciascuna prestazione;

nella parte inferiore dall'alto vero il basso, in sequenza:
- l'importo complessivo per fase di prestazioni (livelli progettuali, direzione lavori ecc.),
- l'importo netto totale delle prestazioni di ciascuna categoria,
- l'importo netto totale del corrispettivo per ciascuna prestazione (somma delle categorie),
- l'aliquota o le aliquote applicate per le spese conglobate (si veda il paragrafo 5 - Spese),
- l'importo delle spese conglobate in valore assoluto,
- l'importo totale della somma del corrispettivo e delle spese conglobate .

A seguire, se presenti (comunque compresi negli importi che precedono), ai soli fini di completezza nel caso tali prestazioni fossero corrisposte a parte:
- l'importo delle prestazioni di pertinenza del geologo,
- l'importo delle prestazioni di pertinenza del coordinatore per la sicurezza.

7. Comandi accessori

La parte sinistra in basso del Pannello di controllo presenta i seguenti comandi accessori:

I comandi accessori non necessitano di particolari spiegazioni
       Il comando di manutenzione, apre l'apposti pannello di cui al paragrafo 8.

Il comando «Spese» attiva l'introduzione delle spese di cui al paragrafo 5.

Il comando «Conferma» apre il pannello di «Salvataggio e Stampa» illustrato più avanti.

Se una categoria non è completa di importo, accidentalmente o perché trascurato all'inizio, il comando «Conferma» lancia l'allarme illustrato a fianco; con il ritorno e la correzione è possibile eliminare la categoria di lavoro senza importo o mantenerla ma, in questo caso, con l'introduzione dell'importo come visto al paragrafo 3.

Il comando di chiusura abbandona il cruscotto.
 Il cruscotto non sarà più attivabile dal file di Excel ma solo con la chiusura e il lancio a nuovo del programma, per cui si consiglia vivamente di utilizzare il comando di chiusura solo dopo aver salvato il file (si vedano nel seguito i comandi di salvataggio)

Pannello di Salvataggio e Stampa.

I due comandi «Salva allo stato (sovrascrivi)» e «Salva con nuovo nome» non necessitano di spiegazioni.

Selezionando una delle parti da stampare si attiva il comando «Stampa» con il quale si procede alla stampa di quanto selezionato, previa scelta di una delle stampanti disponibili.

Selezionando «Copertina / Intestazione» è possibile introdurre la denominazione della Stazione appaltante e dell'oggetto dell'affidamento. La copertina è stampata su un foglio A4 a parte.

Con il comando «Ritorna» si rinuncia al salvataggio e alla stampa e si torna al cruscotto principale.

8. Procedura di azzeramento

Il comando di  Manutenzione  apre il pannello illustrato a lato; questo pannello può essere abbandonato con il comando di chiusura in basso a destra.

Presenta due comandi (la cui funzione è suggerita direttamente dal nome):

- «Azzera TUTTO» che azzera tutti i dati immessi e rende i fogli Excel (Z-1 e Z-2) neutri per un nuovo calcolo;
- «Azzera solo Z-2» che azzera solo i dati immessi e i calcoli relativi alle prestazioni del foglio Excel Z-2; conserva invece i dati del foglio Excel Z-1 relativi alle categorie già individuate e se, presenti, agli importi dei relativi lavori. In tal modo, come già detto al paragrafo 2, possono essere calcolate prestazione diverse, tra loro incompatibili, che però hanno in comune le categorie e i loro importi (ad esempio prima la progettazione e poi il Supporto al RUP, oppure prima la Verifica di progetto e poi il Collaudo).

Il comandi «Azzera TUTTO» e «Azzera solo Z-2» devono essere usati con prudenza poiché i dati cancellati non sono ripristinabili.
Salvo che il file non sia stato salvato in precedenza, chiuso e riaperto.
Per tale motivo i predetti comandi richiedono una conferma esplicita, come illustrata.
Il comando di  «Esplodi» non è disponibile senza la password, per ragioni ovvie.

Il comando «X n»  non interferisce né ha un collegamento con il programma di calcolo. E' attivato a solo titolo illustrativo per comprendere l'applicazione dei metodi di attenuazione delle offerte economiche nelle gare con il criterio del miglior rapporto qualità/prezzo, al fine di attenuare l'incidenza dei ribassi eccessivi, con l'applicazione alternativa all'interpolazione lineare semplice, del coefficiente bilineare X o dell'esponente quadratico alfa, come previsto dal Capo IV delle Linee guida n. 2 di ANAC.


(Nota)
L'utility in VBA ha natura sperimentale e la sua distribuzione è gratuita.
Pertanto gli autori non si assumono alcuna responsabilità circa il suo corretto funzionamento.
Gli utenti che riscontrassero eventuali inconvenienti sono pregati comunque di segnalarli QUI tramite e-mail, al fine di contribuire a porvi rimedio, allegando ove possibile uno screenshot dell'inconveniente riscontrato.
Prima della comunicazione attenersi ai rimedi preliminari di cui alla premessa.

Windows, Office, Excel e VBA sono marchi registrati da Microsoft Inc.

vai all'inizio

Chiudi la guida
